变电站建设周期压减30天,湖北智造成果将在新疆全面推广

长江云新闻  2026-02-04 18:50:49
分享到:

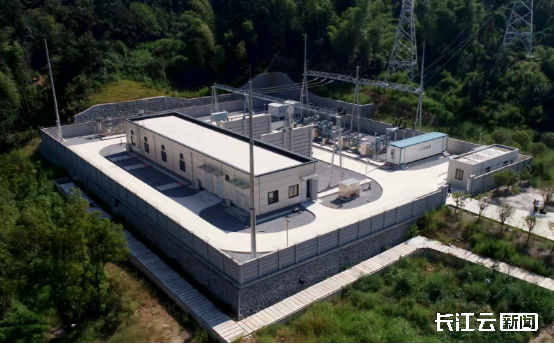

“传统现浇主变基础工期约30天,采用预制构件后6天内就能完工!”2月4日,新疆库车市黄河路110千伏变电站建设现场,施工人员李师傅欣喜地说。长江云新闻记者获悉,国网湖北电力研发的一批装配式建造成果在此成功落地取得实效,将在全疆110千伏变电站全面推广应用。

传统变电站建设依赖现场浇筑,受天气、人力及工艺制约,周期长、污染大、质量波动等痛点突出。国网湖北电力以问题为导向,将建筑业“装配式”理念与电网建设深度融合,经严密理论分析和大量场景模拟,构建适配多环境的标准化设计体系,可灵活适应不同建设环境的复杂工况,在全国率先研发出全干式连接装配式围墙、预制式HGIS基础、预制装配式筏板基础等多项成果,实现“一套图纸、全国通用”。

在库车黄河路110千伏变电站施工现场,一场高效的“装配手术”正有序开展。吊车将预制筏板基础精准吊装到位,两名工人迅速上前用撬棍微调对齐,将筏板与基础精密扣合,电动扳手拧紧高强螺栓即可完工。这种模块化施工让主变基础3天内建成,较传统方式省时60%以上、材料用量减少30%,彻底告别了绑扎钢筋、校核模板、守候混凝土凝固的繁琐流程。

装配式技术的优势贯穿施工全程。全干式连接装配围墙无需湿作业,安装精度高、成本降低13%,工期较传统围墙节省近三分之一;预制枕托式电缆沟采用轻量化设计,钢筋混凝土用量减重40%;120米电缆沟吊装仅需1天,全程施工5天即可完成,较传统工艺省时40%。

针对当地冬季低温、风沙频繁的恶劣环境,装配式成果有效破解了传统施工难题,现场湿作业量减少90%以上,土建工期缩短30天以上,建筑垃圾减排80%。“我们把变电站建设模块拆解,让预制构件出厂即达标,还能‘拆包即拼’,省时省事又省心。”国网湖北电力建设部殷建刚形象地解释。

目前,国网湖北电力四项装配式建设成果已在全国6个省份70余个电网项目中深度应用,仅库车黄河路110千伏变电站就节省建设成本20余万元。装配化施工不仅大幅压缩现场作业周期,更带来工程提前投运收益及人工、机械等综合成本节约,经济效益十分可观。

国网湖北电力相关负责人透露,将继续推动电网建设技术“工厂预制+现场装配”模式纵深发展,让湖北电力“智”造走向全国。

(长江云新闻记者 杨晓 通讯员 陈洁露 柴明)
