襄阳:攻坚加速度 蓄能谱新篇
作为全省规模最大的抽水蓄能项目,南漳张家坪抽水蓄能电站在新春佳节来临之际,依旧保持着热火朝天的攻坚态势。南漳县项目建设推进专班秉持“靠前服务、精准赋能”理念,化身企业发展“护航员”,政企同心冲刺节点目标,以重大项目建设的“加速度”,为襄阳新年发展开好局、起好步注入强劲绿色动能。

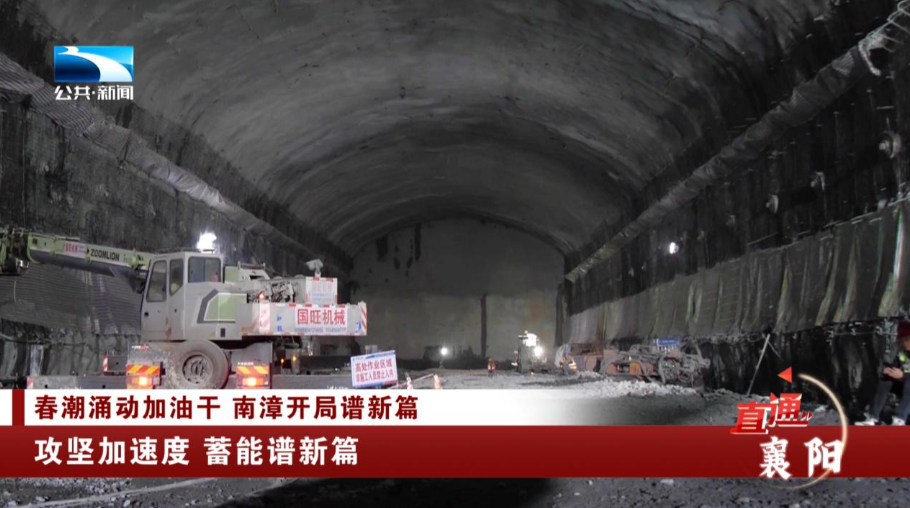

走进南漳抽水蓄能电站地下厂房,作业现场灯火通明、机声轰鸣,数百名建设者正与大型机械协同作战。作为整个电站的“心脏”,地下厂房的建设进度直接关系到后续发电机组的安装与系统联调。岩锚梁作为未来安装大型桥式起重机、吊运发电机组核心部件的“空中骨架”,它的浇筑标志着地下厂房从大规模开挖转向关键结构施工。

三峡建工湖北南漳抽水蓄能项目部员工 龙炼彬:主厂房Ⅱ层已于2025年12月31日开挖完成,目前正在进行岩锚梁浇筑,主厂房Ⅲ层施工计划于2026年4月份启动,计划于8月份完成开挖。
总投资108亿元、装机容量180万千瓦的南漳抽水蓄能电站,是鄂西北电网调峰保供的关键项目。2026年以来,项目按下“快进键”,在专班全程护航下,建设进度持续刷新。

三峡建工湖北南漳抽水蓄能项目部员工 龙炼彬:导流洞已于12月底完成衬砌,具备过流条件,工程阶段移民验收已顺利通过省级验收,根据总院安排,3月完成导截流验收。
专班以“企业需求在哪里,服务就跟进到哪里”为准则,聚焦岩锚梁施工、大坝浇筑等关键节点,组建技术服务、要素保障两个专项小组,现场协调解决建材运输、用工保障等问题,将办公室搬到施工一线,精准破解项目推进中的难点堵点。在专班的全力保障下,项目方优化施工工艺,投入800多名作业人员、420余台大型机械,实行24小时轮班作业,严控安全质量关,奋力冲刺年度目标。

襄阳市南漳抽蓄项目指挥部办公室工作人员 余言:2026年我们将持续深化专班加项目机制,实行清单化管理、节点化推进,全程服务跟踪,服务项目建设,确保各项保障措施落地见效,为项目高质量推进扫清障碍。
