武汉新沟垃圾电厂110千伏送出工程顺利送电
冬季用电高峰悄然临近,城市电网也在不断更新加固。12月14日,位于武汉市东西湖区的新沟垃圾发电厂110千伏送出工程顺利送电,将有效助力发电厂新增的40兆瓦绿色电能就地消纳,为区域内的多家产业园区、重点企业及住宅小区提供充足的电力支撑,确保城市居民在冬天安心用电。

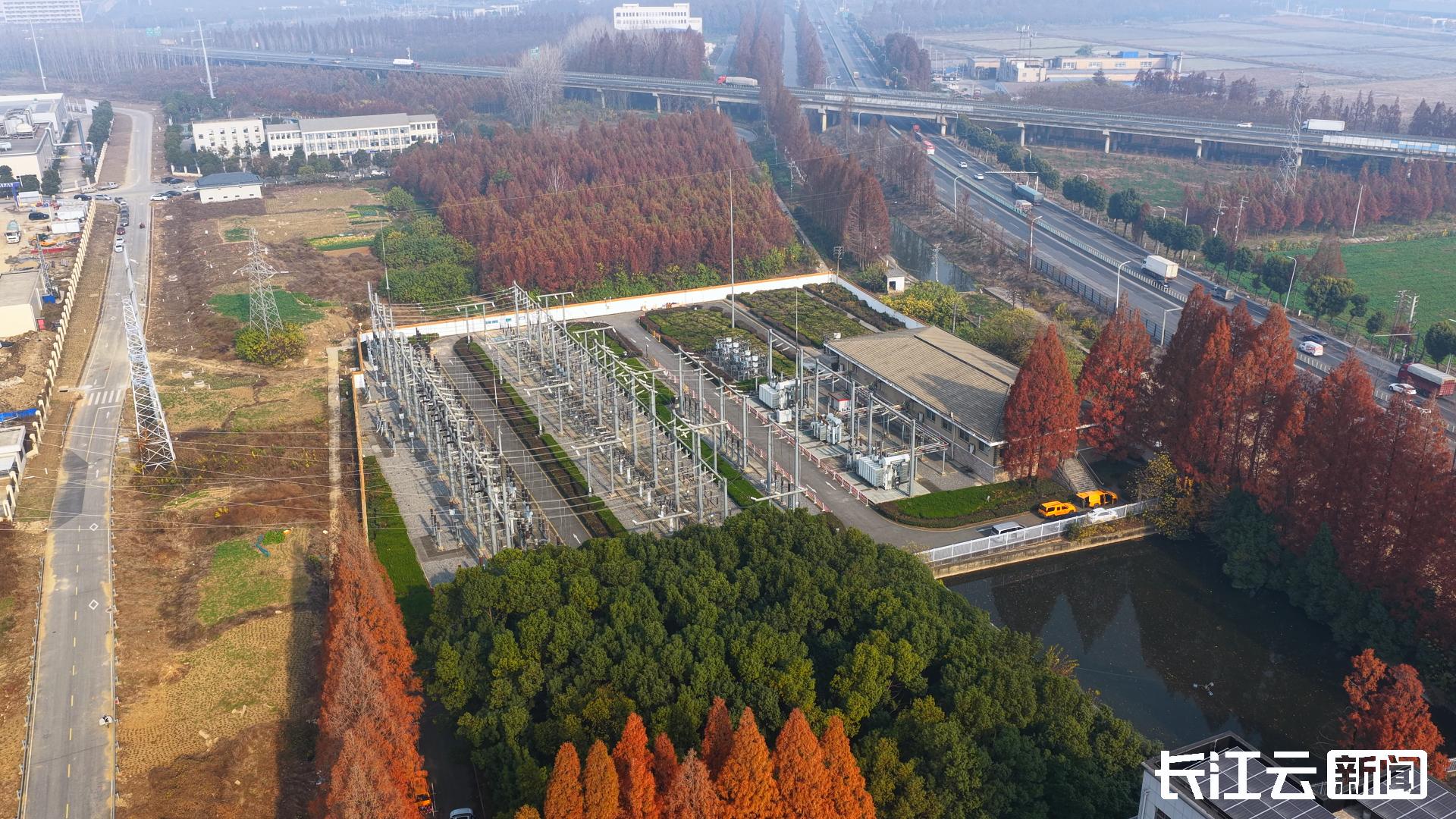

当天,随着110千伏荷包湖变电站恢复正常运行,新沟垃圾电厂110千伏送出工程成功送电投运。新建的110千伏荷电二回线路长5.18公里,全线架空杆塔21基,敷设电缆860米,建设施工历时8个月。

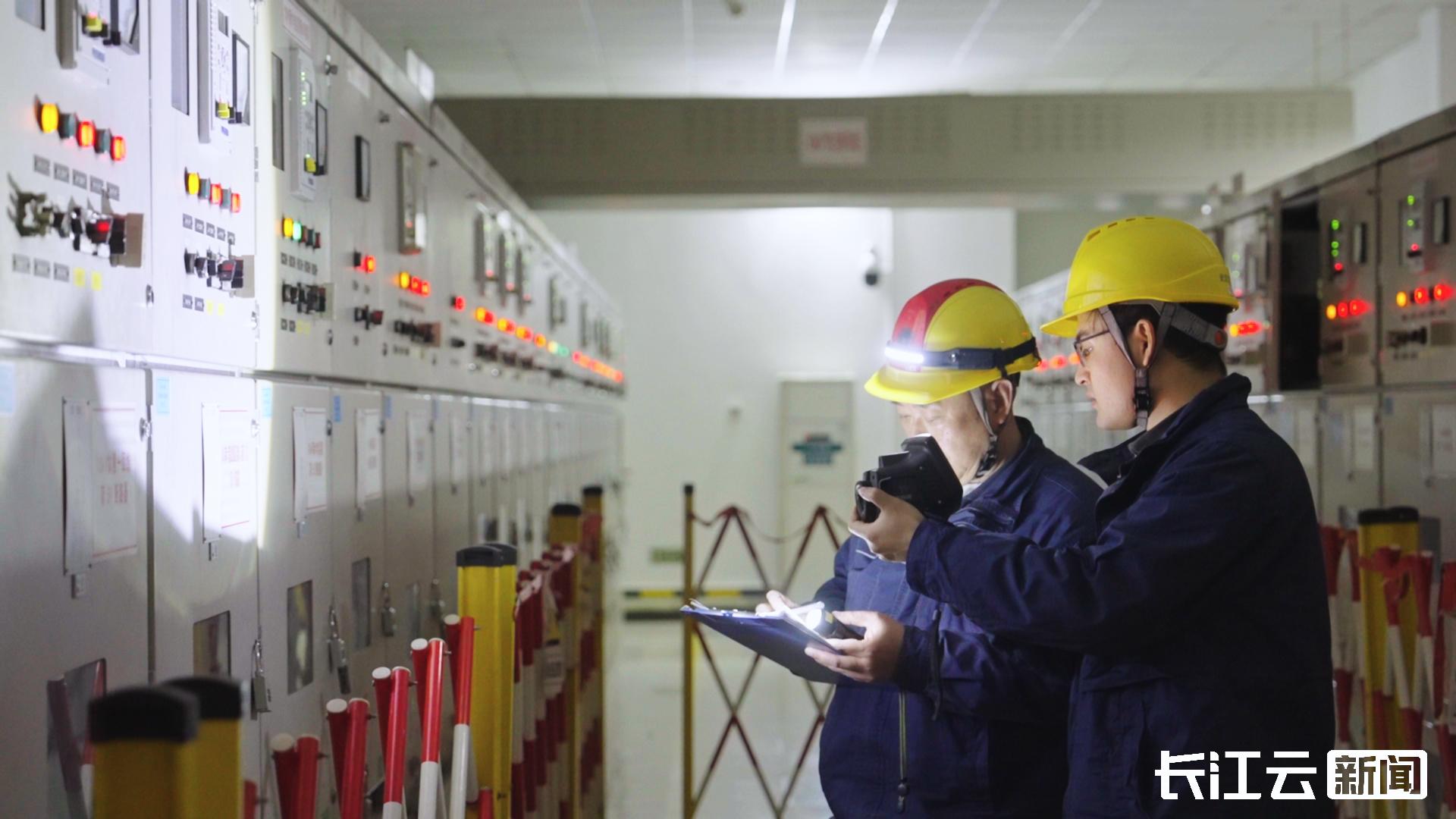

“项目建设最困难的时期,我们白天立塔、夜里架线,坚持连续作战,一鼓作气攻克难关。”本次工程的施工方、湖北既济电力集团东西湖金海分公司副经理王友军介绍,在架线跨越汉丹铁路的高风险作业期间,电力工人们抓住每天凌晨5个小时的列车停运窗口期,连续70个小时轮班作战,安全顺利完成项目难点突破。
目前,新沟垃圾焚烧发电厂正在进行二期扩建,完工后能够新增40兆瓦容量的绿电。此次投运的新沟垃圾电厂110千伏送出工程将助力这40兆瓦绿电全部就地消纳,为服务地方经济发展,保障绿色环保电力供应提供坚强支撑。

国网武汉供电公司项目管理中心二部副班长上官学昕表示,新沟垃圾电厂110千伏送出工程投产以后,从110千伏荷包湖变电站送出的电能变得更多更强大,而且新增的全部是绿色能源,将为东西湖江北西片区近10万户居民的日常用电,以及辖区内多家物流园、轻工产业园、农副产品加工等企业的生产用电,提供更加稳定可靠的保障。
据了解,新沟垃圾电厂110千伏送出工程是今年国网武汉供电公司迎峰度冬重点工程之一。接下来,武汉还将继续完成万家湖、后官湖、新张线等多个项目的投产送电,不断满足武汉市的电力负荷增长需求,为千企万家温暖度冬提供可靠的电力支撑。
(长江云新闻记者 祝如月 通讯员 王欣 毛思哲)
