西十高铁新进展!湖北段主供电源送电成功

长江云新闻  2026-01-27 20:51:59
分享到:

备受关注的西十高铁本月开始启动全线启动静态验收,从工程建设阶段转入竣工验收阶段。1月27日,长江云新闻记者从国网湖北电力获悉,西十高铁湖北段主供电源今日送电成功,为该线路按期建成投运奠定坚实基础。

作为国家“十四五”规划重点工程,西十高铁全长255.7公里、设计时速350公里,是“八纵八横”高铁网络关键节点,更是连接鄂陕、振兴秦巴山区的经济动脉。

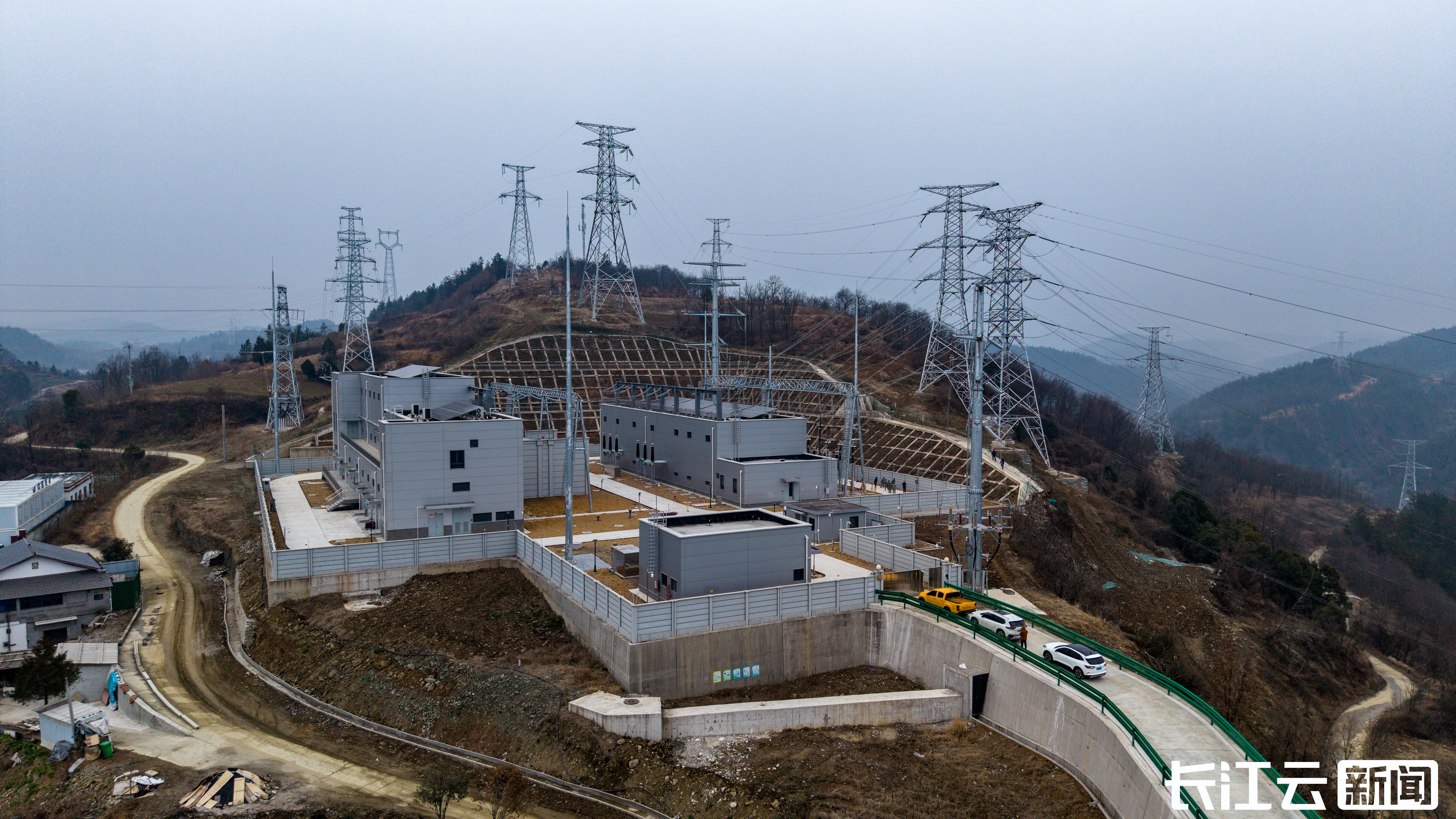

电力在高铁运营中发挥着关键作用。西十高铁配套的220千伏外部送电工程,共组立铁塔495基、新建1座220千伏子胥湖变电站及5条线路共200公里,为东河、箭流铺两座高铁牵引站提供可靠供电保障。

2025年2月工程开工后,多重考验接踵而至。5条线路横跨3个行政区、37个行政村,半数路段位于海拔700米以上的山地茂林;地处南水北调中线核心水源区,生态约束严苛;需跨越汉江、多条高速等重要节点,协调难度极大,而270天的工期要求,更让建设成为一场与时间的竞速赛。

“时间之紧、跨越之多、风险之大,在我经历过的项目中是首次遇到。”项目承建单位十堰巨能输电工程运检分公司总经理助理胡伟坦言。针对点多、面广、战线长的难点,团队按紧急程度设定工作优先级,举全公司之力调配资源人力,确保关键工序优先推进。

新科技、新方法、新装备的广泛应用,让西十高铁220千伏外部供电工程质量与效率双提升。

“湖北段施工80%地段位于喀斯特地貌区,岩石破碎、溶洞密布,50余处地质灾害隐患点、45公里15毫米重度冰区、60度以上陡坡路段遍布沿线,犹如一座‘地质博物馆’式工程。”国网十堰供电公司建设部主任钟建介绍,面对复杂地形,参建团队将科技创新贯穿全程,用“黑科技”破解深山施工难题。

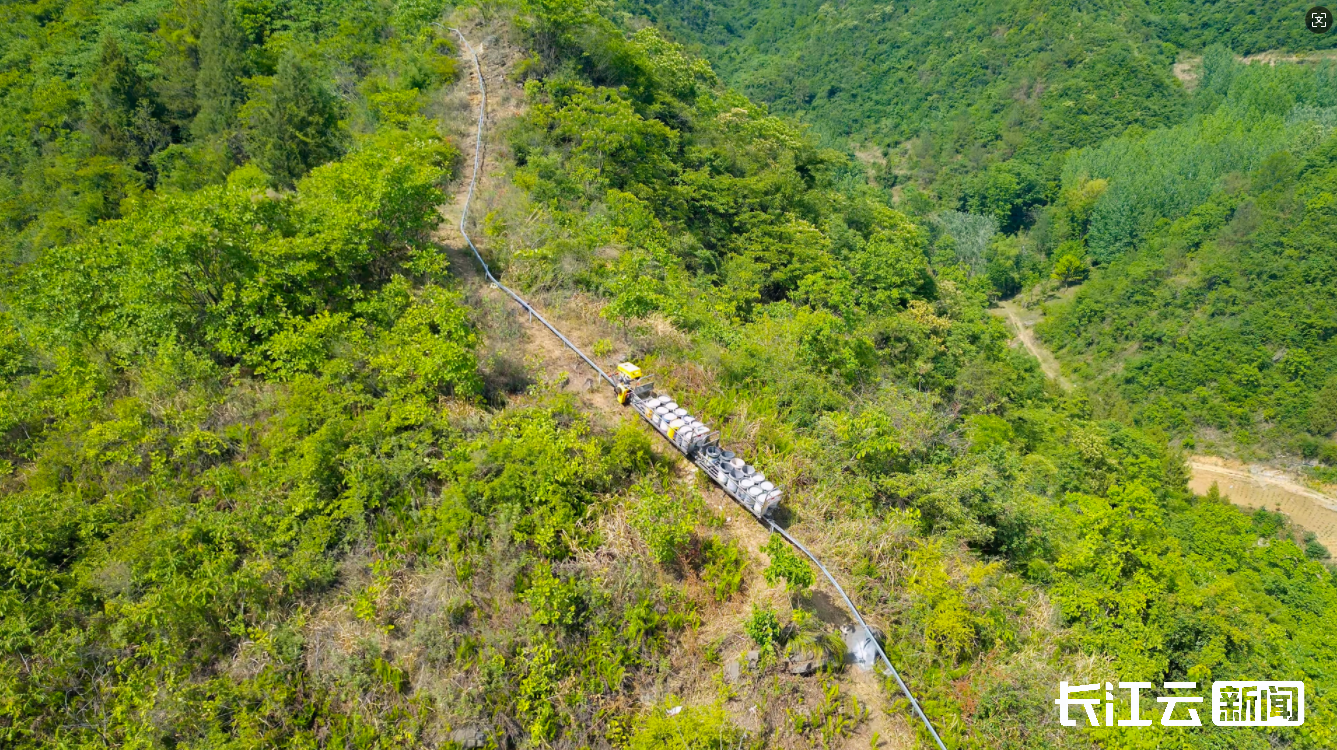

国网十堰供电公司统筹部署26处空中索道、5处自行驶轨道车,在36个关键点位启用重载无人机吊装,织密“空地一体化”立体运输网络。

此外,旋挖钻机、履带式轻型移动抱杆、间隔棒安装机器人、移动式伞形跨越架等一系列“黑科技”的创新应用,让工程基础施工、杆塔组立、导线展放等关键工序实现高效推进,施工效率提升30%以上,220千伏西十高铁外部送电工程建设提前完工。

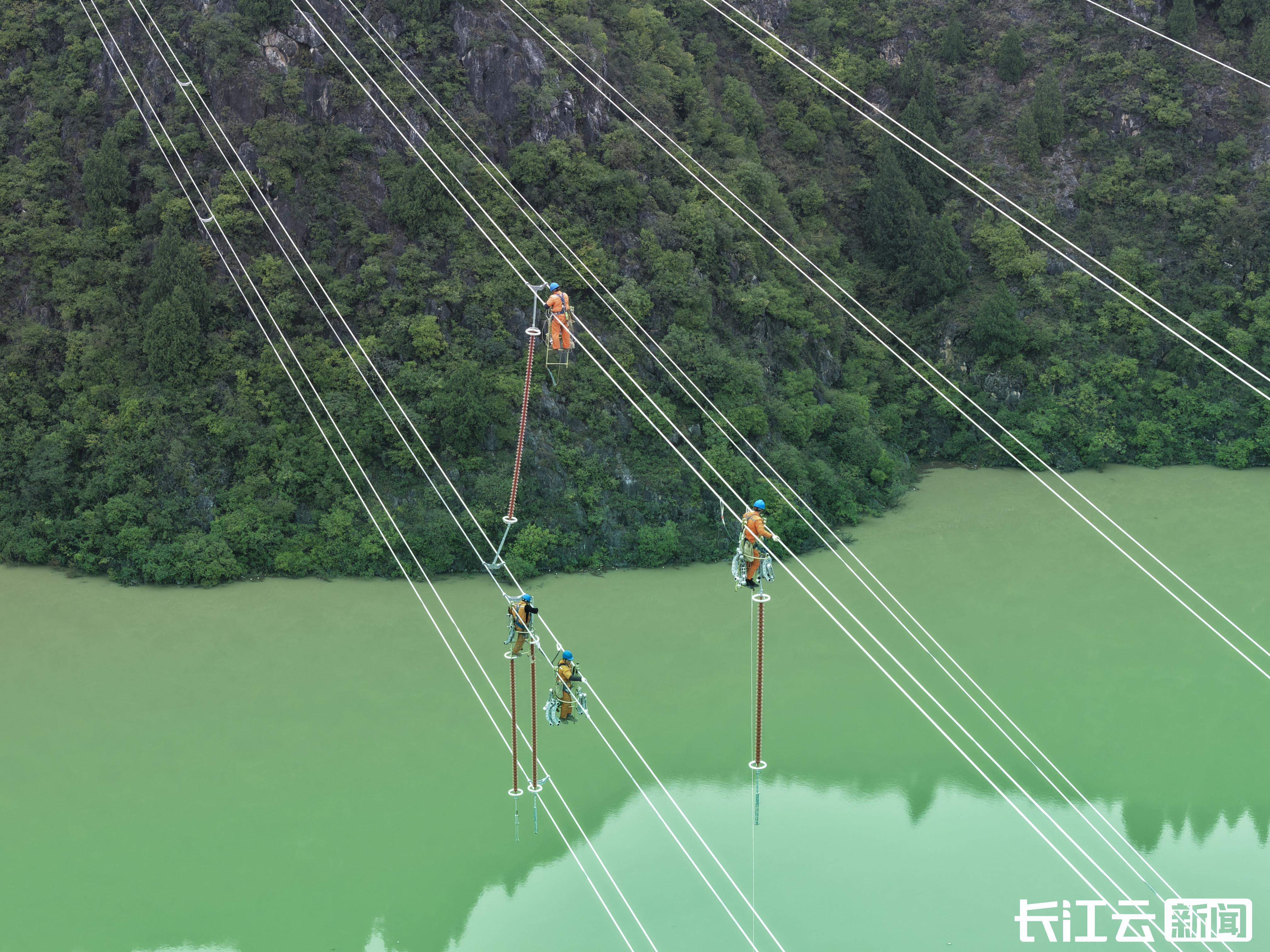

270天里,参建队伍倒排工期、挂图作战,跨越高山峻岭,迎战62次暴雨及强对流气象灾害红色警报,抵御秋汛冲击,用10个月圆满完成建设任务。

2026年1月27日下午,随着220千伏子胥湖变电站胥205开关第三次合闸操作完成,西十高铁湖北段牵引站顺利投产送电。高铁开通后,西安至十堰通行时间将缩至1小时内,西安至武汉由5小时缩短至2.5小时左右。

(长江云新闻记者 杨晓 通讯员 刘帮 郝金鑫 王勇)
