枝江一国家重点项目跑出征收“加速度”
云上枝江 2025-11-20 16:55:54
川气东送二线作为国家“十四五”规划重大能源基础设施工程,是“四大战略通道+五纵五横骨干管网”的关键构成部分。枝江市段需征收土地2900余亩,涉及线路长度52.4公里,设置截断阀室3座,跨越5镇27个村。原计划2025年完成总进度的80%,2026年底完工并达到投产条件。截至目前,项目征收用地已完成总进度的86.8%,向施工单位交地45.46公里,提前两个月完成年度目标任务。


据了解,该项目属于超长线性工程,途经丘陵林地、柑橘园地、水田、鱼塘等经济用地,占地面广。同时,沿线被征收土地涉及群众近2000户,意见诉求多元化,导致协调难度进一步增大。为确保该项目加快推进,自今年3月启动征收工作以来,市镇村上下“一盘棋”,打好征收工作“组合拳”。一方面,组建工作专班“一天一碰头、一周一汇总、一月一督办”,加快土地征用签约。另一方面,统筹做好征地与施工的有效衔接,市征收办与市征收专班积极与项目施工单位沟通协调,合理安排施工工期与区域,施工单位提前一周向市专班申报施工需求,市专班及时协调镇专班按需清表供地,在确保征收户经济利益最大化的同时保障征收速度始终优先于施工速度。

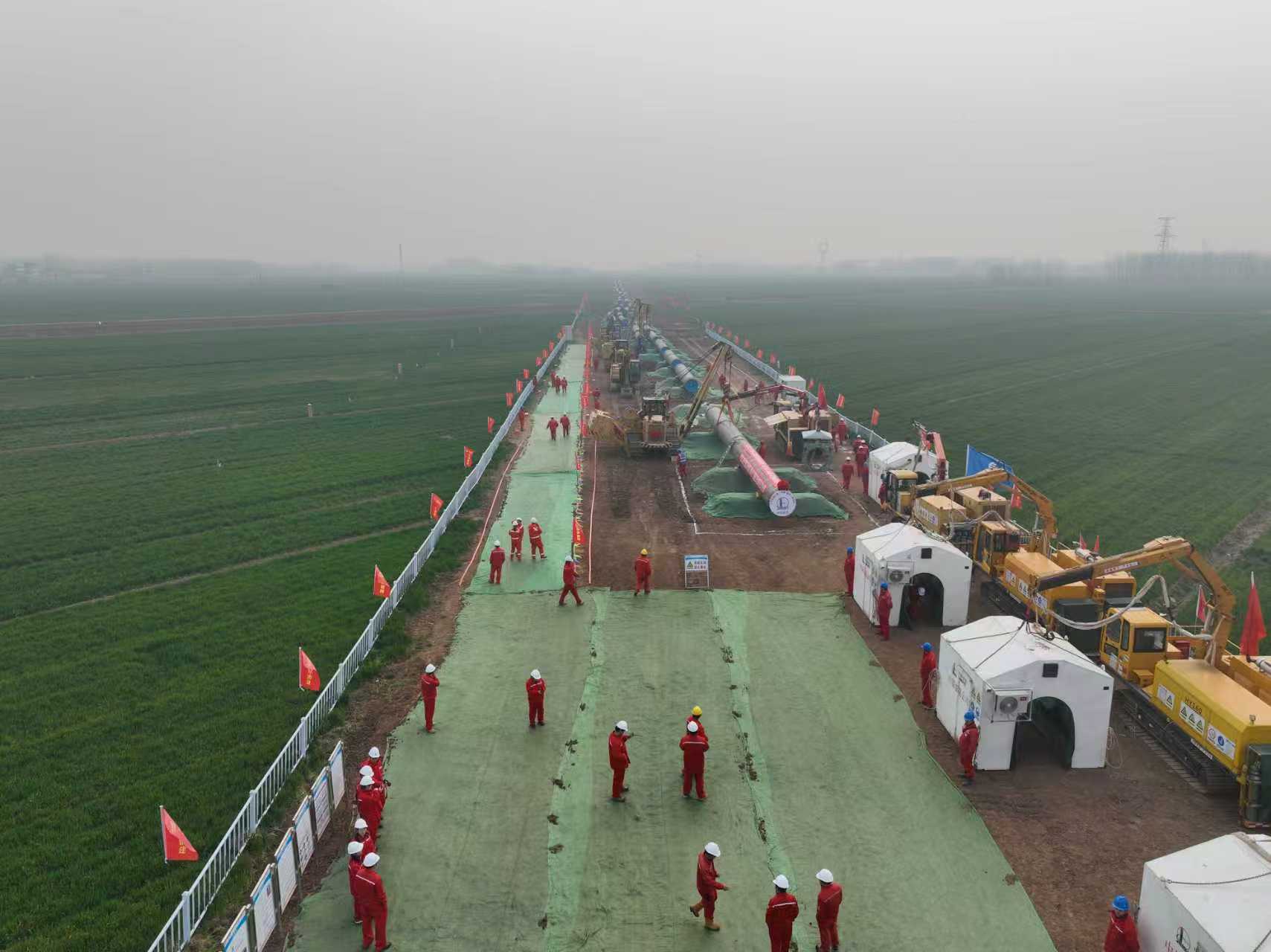

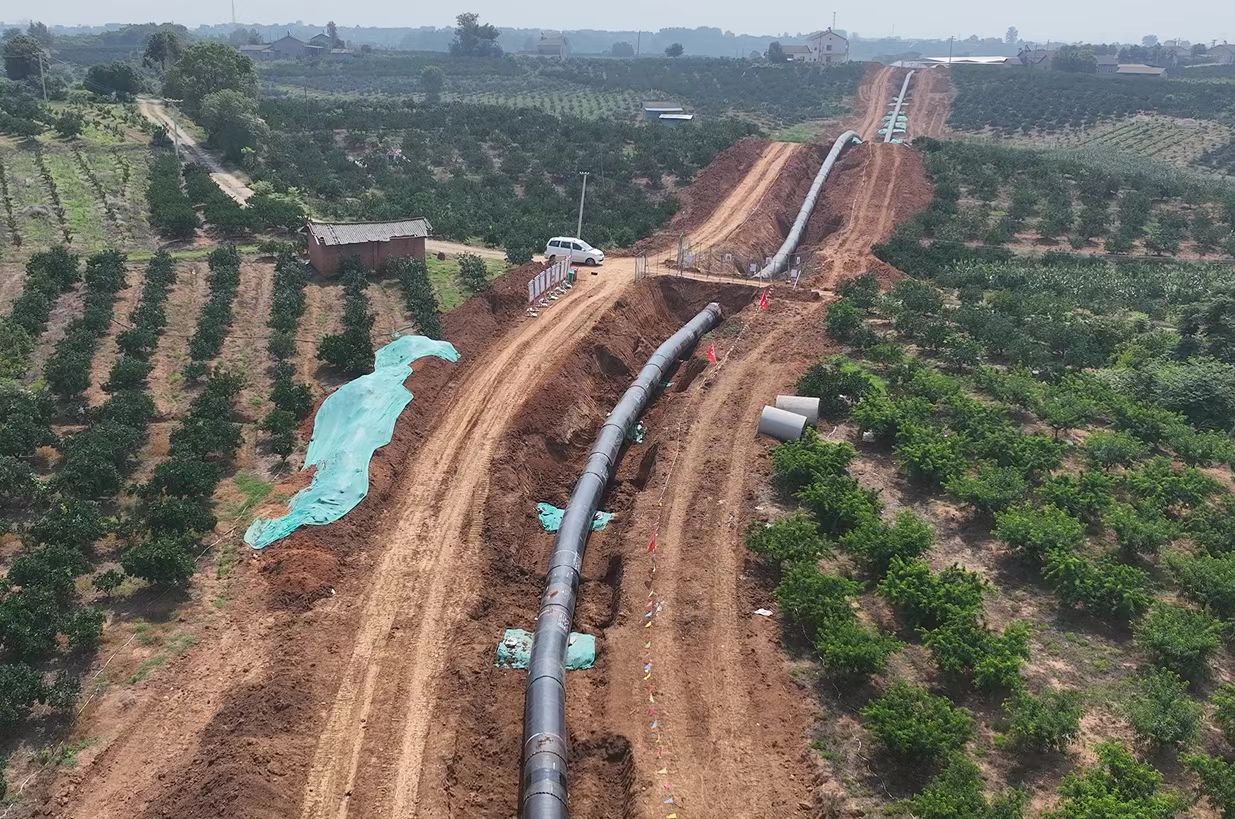

当前,项目施工现场如火如荼,三个机组分别在安福寺镇、仙女镇、问安镇全力运转,埋管回填工作也在同步进行,枝江市各征收部门正全力配合保障施工通畅,跑出项目征收“加速度”。
