坐升降梯搭积木,川电入鄂终点站“电力心脏”即将就位
6月20日,金沙江上游至湖北±800千伏特高压直流工程受端终点站——大冶换流站极Ⅱ高端阀厅内,最后一个阀厅内一台重达15吨的银灰色阀塔在25米高空精准落位。
大冶换流站是国家“西电东送”战略的关键节点,也是湖北省首条“川电入鄂”特高压清洁能源通道的终点。国网湖北电力相关负责人介绍,换流阀模块组成的阀塔是大冶换流站的核心设备,犹如电流的中转站,能够将从金沙江输送过来的直流电效转换为民用所需的交流电。
据透露,大冶换流站换流阀等核心设备预计月底安装完毕,本次安装最大的创新是采用了换流阀安装升降平台,彻底摒弃了传统四个起吊葫芦配合作业车的低效高风险模式。
“核心思路就像‘搭积木’”,国网湖北中超公司项目管理专责邹晶皓解释。技术人员在宽敞明亮的地面工作区,预先完成了换流阀每一层的“积木块”组装:精密的水冷管道接口锃亮、承载巨大电流的铜排连接点严丝合缝、确保电磁兼容的金属屏蔽罩光滑平整。焊接、连接、检测等所有关键步骤,均在地面完成。

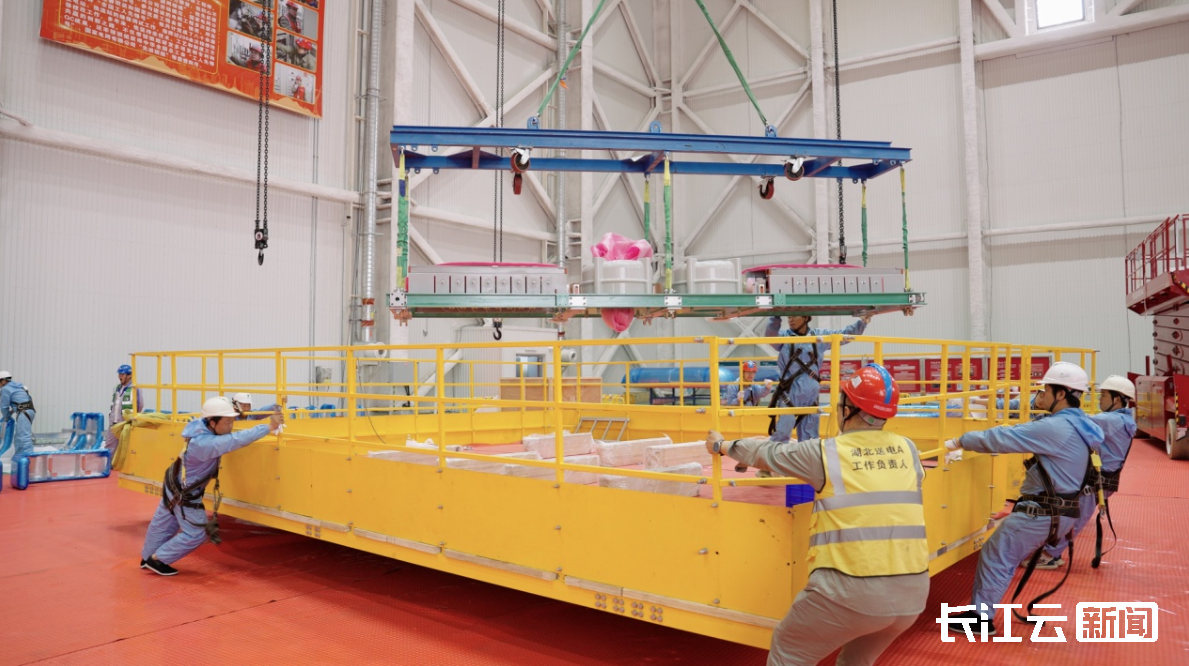

随后,承载着整层模块的高强度工字钢升降平台,沿着预设轨道平稳垂直提升,直达25米高的设计位置,相当于让换流阀坐上“升降梯”。

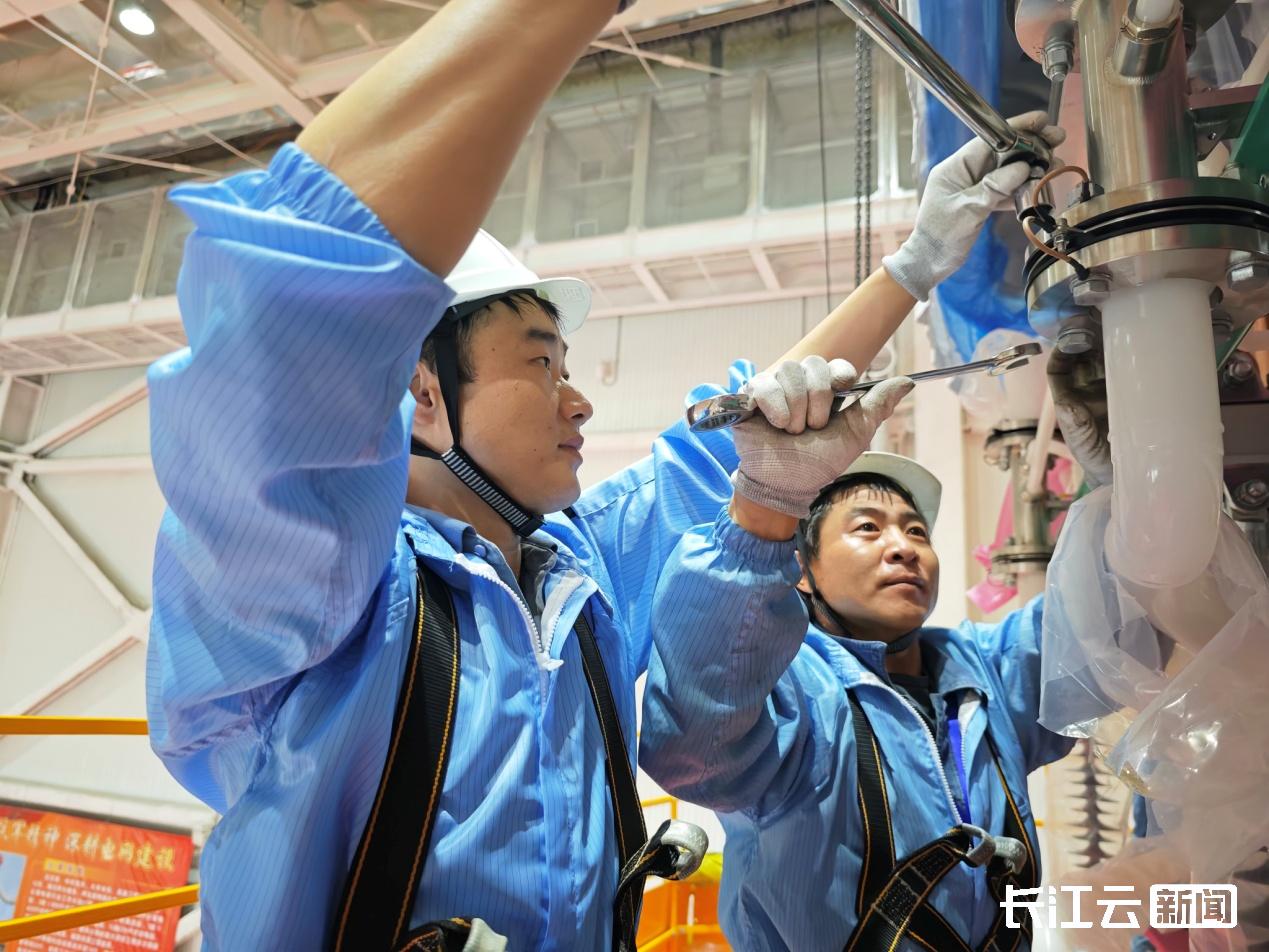

平台精准停驻后,高空作业平台上的安装人员立即投入工作。轻微的液压调整声响起,巨大的模块进行着微米级的移动。目测、仪器复核、微调……最终,伴随着一声清晰的金属咬合声,模块与下方结构完美对接,紧接着是螺栓紧固和电气连接操作。
“过去安装一个阀塔,传统方法要耗上一个月。现在用这个平台,一个阀塔一天半就能高质量完成。”邹晶皓指着阀厅内整齐排列的6台阀塔说:“整个阀厅的安装,我们只用了10天。”
效率跃升的关键,是将复杂易错的连接工作转移到地面完成,高空作业大幅简化。湖北送变电电气A包项目经理汪志军介绍:“该平台技术始于武汉站,经多次优化升级,现已成为国内特高压换流阀安装的关键技术。”其高效性也延伸到了拆除领域,在葛洲坝换流站曾创下5天拆除一极换流阀的纪录。
大冶±800千伏换流站极Ⅱ高端阀厅安装完成,标志着我国首个深入川藏高原腹地的特高压工程“心脏”即将就位,为年底投产奠定基础。金上-湖北特高压工程投运后,每年可将金沙江上游的水、风、光等约400亿千瓦时的清洁电能输送至湖北,大幅提高华中地区绿电比例,减排二氧化碳3400万吨。
(长江云新闻记者 杨晓 通讯员 余子琪 郭力驰)
