118小时极限攻坚!看纪南变电站如何“换心强筋”迎战高温
6月的烈日炙烤着大地,城市用电负荷正悄然逼近年度峰值。而在荆州市郊的220千伏纪南变电站内,一场与时间赛跑的电网升级战已悄然打响。118个小时——这是留给国网荆州供电公司检修团队的极限工期,他们要在盛夏用电高峰来临前,为这座肩负着周边数万居民用电重任的枢纽变电站完成一场"心脏搭桥手术"。
危机潜伏的电网"心脏"
"设备温度又报警了!"2025年4月的一次例行巡检中,国网荆州供电公司变电检修分公司变压器二班发现纪01间隔的电流互感器温度异常。进一步检测显示,由于超负荷运行,设备绝缘性能已出现明显下降。更严峻的是,变电站出线导线的载流量早已无法满足周边区域在高温天气下快速增长的用电需求。
"目前的单导线电力输送就像用一根水管供应整个小区,有用,但不多。"变压器二班班长鲁超打了个形象的比喻。作为连接上级电网与下游数座11万站的关键点,纪南站的任何闪失都可能引发连锁反应,去年夏季用电高峰时,站内设备温度曾飙升至警戒值,运维人员不得不24小时驻守监测。
深藏细节的一颗匠心
"毫米级"的执着。在设备基础改造环节,检修队伍遇到了意想不到的挑战:原有支架与新CT底座存在2毫米高度差。"绝不能简单垫平了事!"技术室连夜设计出过渡法兰,既保证受力均匀,又预留了热胀冷缩空间。这种追求极致的做法,后来被总结为"三不放过"原则:尺寸不符不放过、配合间隙不放过、受力分析不放过。
"双保险"的智慧。新装的双分裂导线看似简单,实则暗藏玄机。每相导线由两根并行子导线组成,中间用间隔棒保持固定距离。这种结构不仅能增大载流量,还形成了天然的"备份"系统——即便单根导线出现异常,另一根仍可维持供电。施工过程中,团队创新采用"预张紧"工艺,确保两根导线受力绝对均衡。
五个昼夜的极限挑战

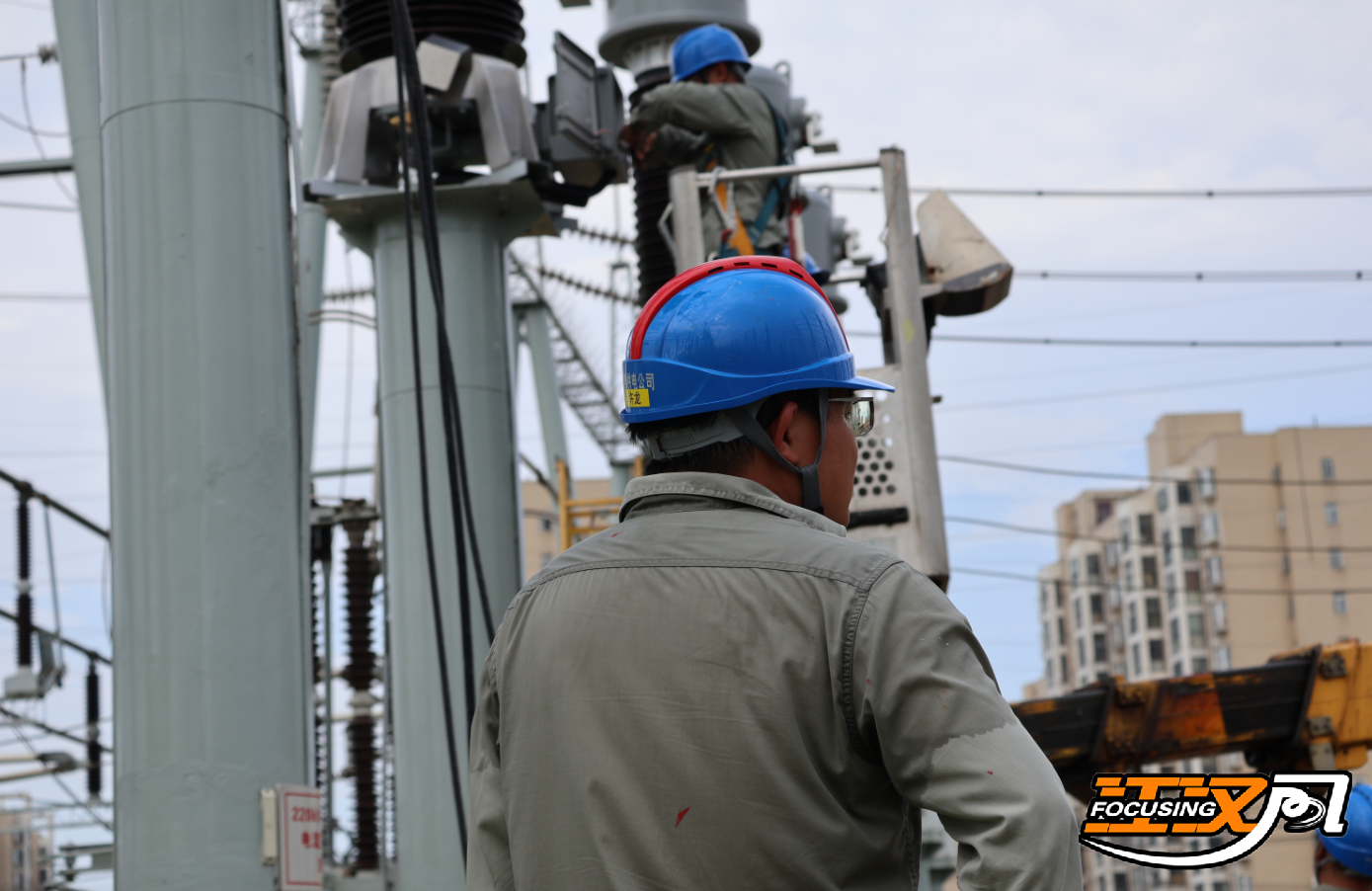

6月13日5:00 破晓之战

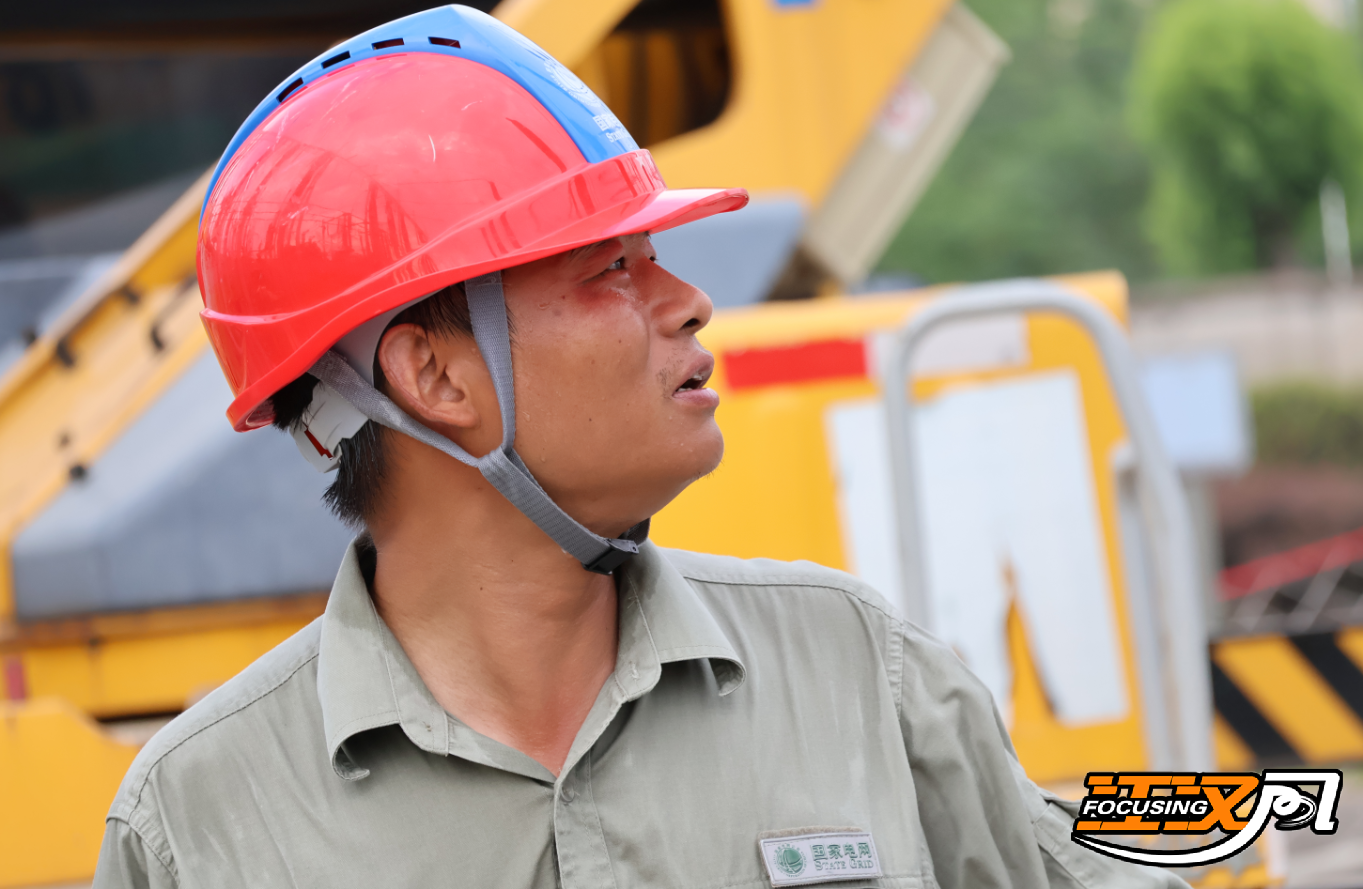

天刚蒙蒙亮,安全围栏内17人的检修队伍已集结完毕,在开完站班会后,各工作小队各司其职,演奏起了此次增容改造工作的前奏。斗臂车、蜘蛛斗臂车、升降平台忽上忽下,为现场安全拆卸起到关键作用。

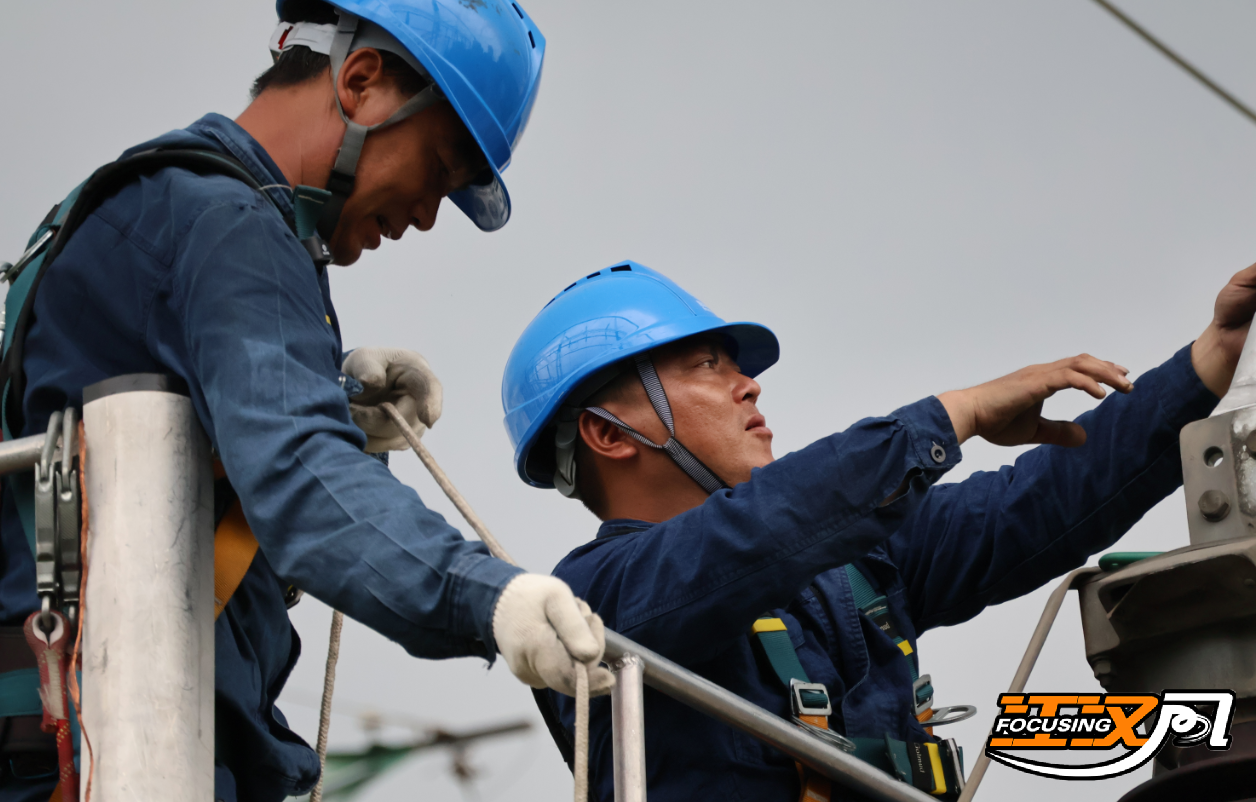

6月14日14:00 精度较量

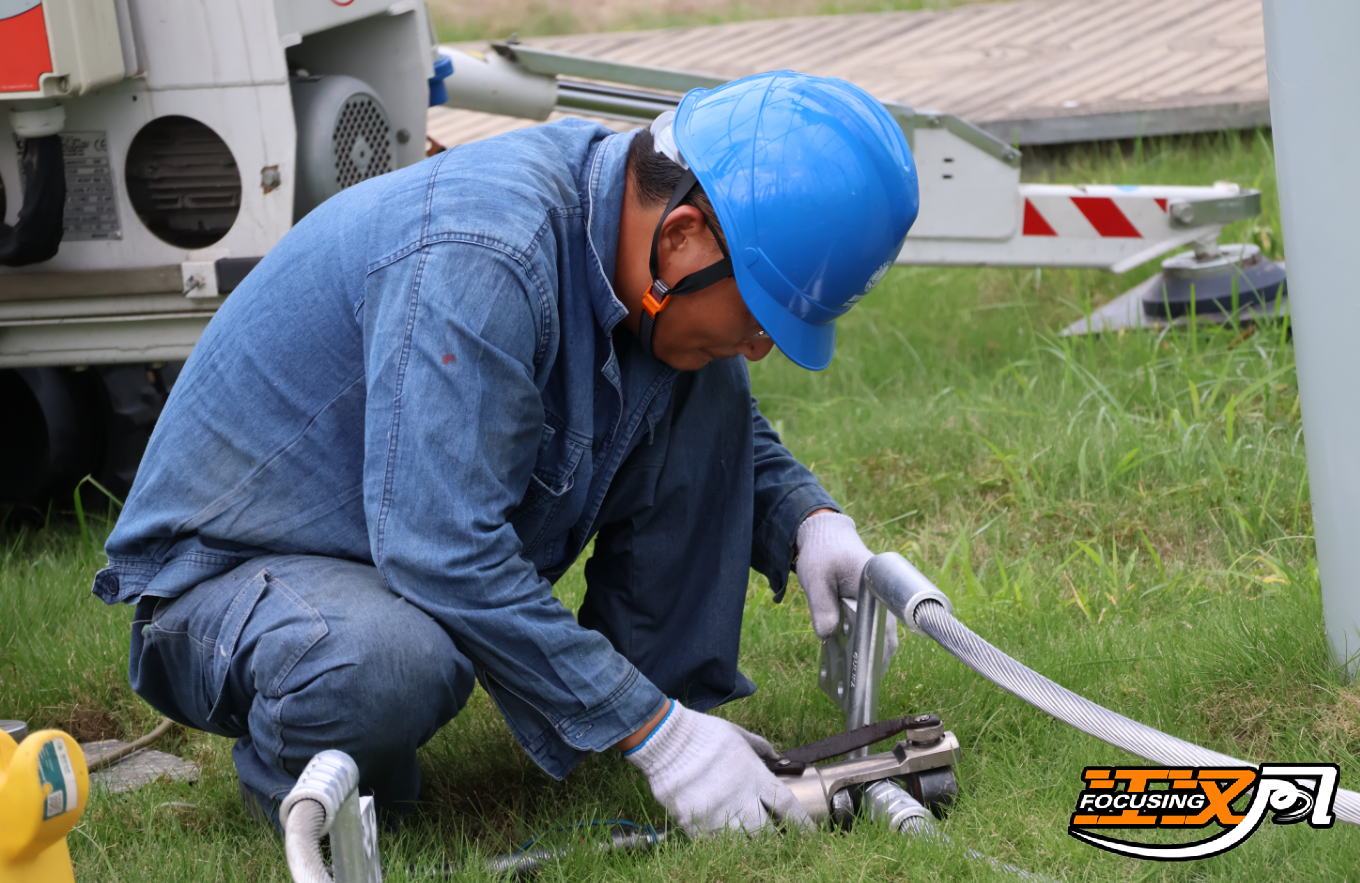

午后的变电站地面温度达到39℃。在蜘蛛斗臂车车作业平台上,李师傅正用弯排机调整新导线角度。"每差1度,长期运行就会多一分风险。"他的工作服已结出盐霜。与此同时,地面上的"90后"技术员小许发现压接模具存在0.3毫米偏差,当即叫停作业更换设备。“这个需要重新调整角度,偏之毫厘差之千里虽说是比喻,但前期工作做好了,为后期的工作节约的时间成本可不是一星半点”
6月16日22:00 星光坚守

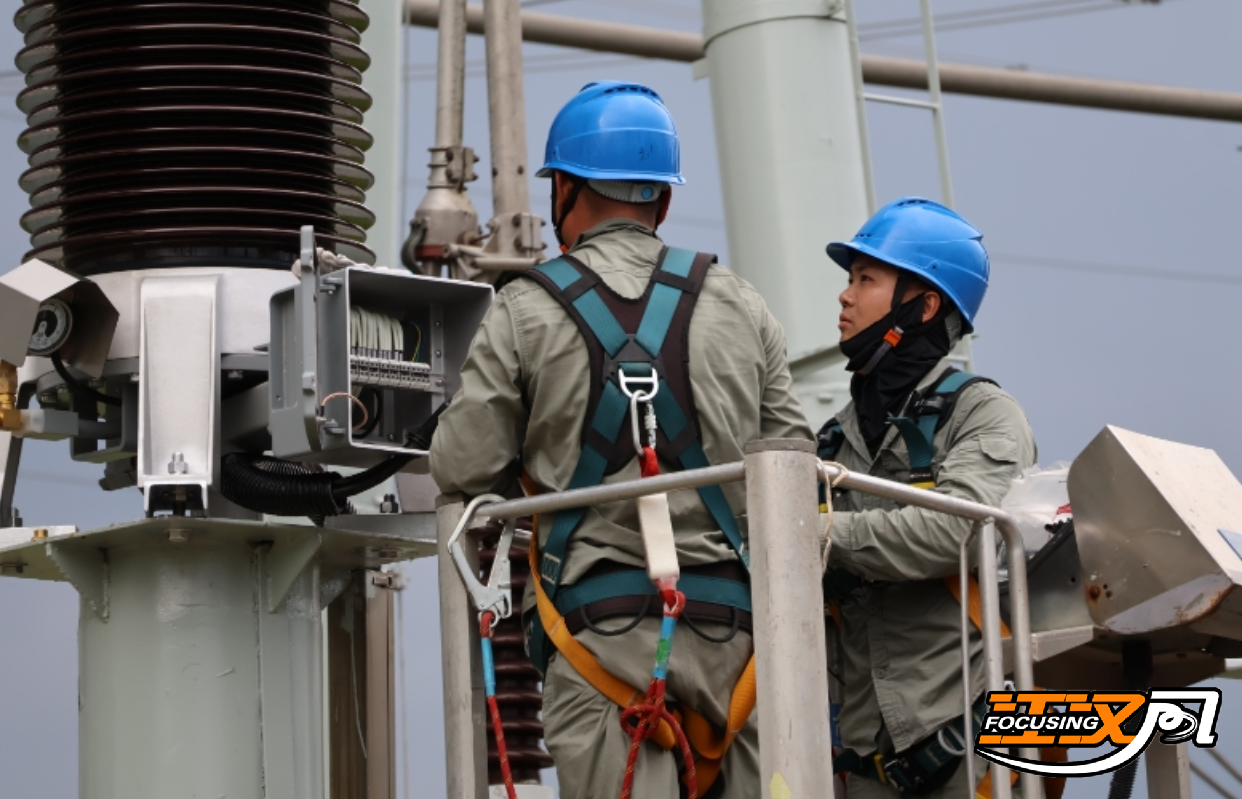

深夜的工地依然灯火通明。为减少对居民用电影响,部分作业必须在负荷低谷期进行。"夜晚的施工作业比白天更加考验建检修人员,闷热潮湿、视野受限都给作业增加了难度,而看着新安装的双分裂导线在探照灯下泛着银光,满载负荷比原来整整大了一倍的那一刻,再多的坚守都是值得。“报告!所有实验均已做完,满足送电条件,此次220千伏纪南变电站改造项目已全部完毕!请再次检验!”随着变压器二班班长鲁超的声音响彻站内。
察觉不到的用心守护
在变电站两公里外的某社区,居民们并不知道这场悄无声息的改造。但物业大爷明显感觉到了变化:"往年夏天总要跳闸几次,今年值班室空调怎么开都稳稳的,挺好!舒坦!"根据数据显示,改造后的纪南变电站供电能力提升40%,极大提升了周边区域居民的用电稳定,保证了商业市场的用电需求。
最欣慰的莫过于变电站附近的老邻居们。"本来担心施工会很吵,没想这么安静!他们的施工计划简直就是为了我们的安静量身打造。"住在附近的小卖部老板赞许到。而他不知道的是,检修队伍在施工期间,特意调整大型机械作业时间,他们连工具都是轻拿轻放,大型机械进场施工都是选在上午和下午时分,并为周边居民发放了应急联络卡,任何扰民都可以第一时间联系检修队伍。
新起点上的再次出发
6月17日,随着最后一次耐压试验通过,这场持续118小时的攻坚战圆满收官。望着监控屏幕上平稳运行的各项参数,全站17位一线电力工作者终于露出了笑容:"现在就算来40℃高温,我们也有底气说'电管够只管用'。"
但故事并未结束——变电检修分公司已经开始整理此次改造的技术手册,他们的经验将被运用到其他老旧变电站的改造中。在这个电力无处不在的时代,正是这些鲜为人知的攻坚时刻,守护着千家万户的灯火通明。
