206吨核心部件“精准穿针” 孝感大悟国家重点能源工程攻克关键节点
新年伊始,万象更新。这两天,国家“十四五”重点能源工程——大悟抽水蓄能电站迎来关键节点:电站首台发电机组核心部件——重达206吨的定子精准安装就位。标志着这一重要绿色能源项目正式从土建施工转入机电安装阶段,为今年首台机组投产发电、增强鄂北地区电网调节能力、促进新能源消纳奠定了坚实基础。

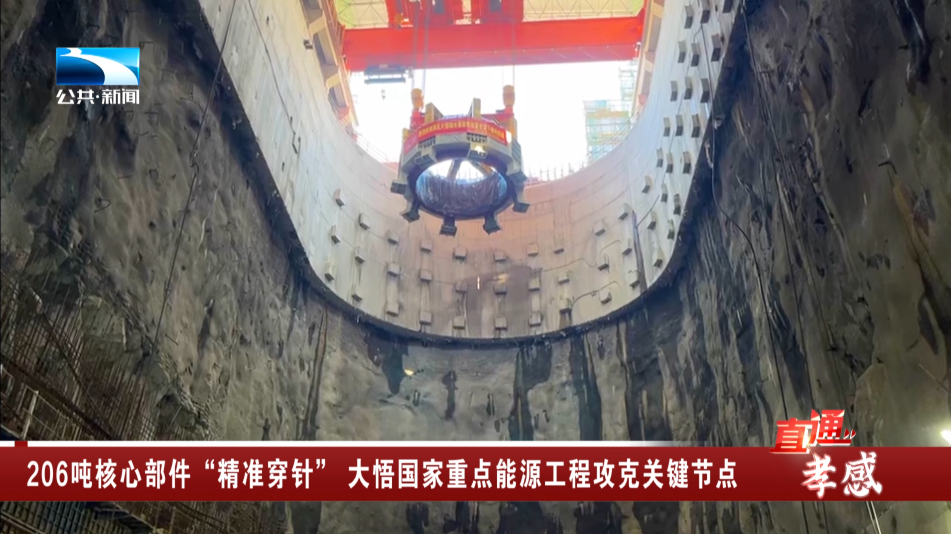

新春的晨光中,大悟抽水蓄能电站地下厂房内一片专注的寂静。在工程技术人员和建设者的共同注视下,1000吨级大型桥机缓缓启动,将这个直径约8米、重达206吨的庞然大物稳稳吊起,开始了它长达50米的“精准穿针”之旅。经过近2小时如履薄冰的精细操作,定子最终毫厘不差地落入2号机组机坑的预定位置。

水电八局大悟项目部项目经理 李伟:这次吊装就像“重器穿针”精度要求极高,我们提前用BIM技术反复模拟,现场全程数字化监控,确保这个“大家伙”下沉50米的过程中,水平误差不超过0.5毫米,为全年建设开了个好头。
此次成功吊装的定子,是发电机中将机械能转换为电能的核心“心脏”。它的精准就位,正式打响了电站机电安装的“发令枪”。大悟抽水蓄能电站是国家“十四五”重点实施项目,也是湖北省省级重点能源工程,总投资约26.6亿元,设计总装机容量30万千瓦。电站建成后,预计年发电量约2.78亿千瓦时,将成为鄂北电网重要的调节电源。
重大工程的快速推进,离不开可靠的要素保障。为确保电站建设用电需求,国网孝感供电公司主动靠前服务,配套建设的1座35千伏变电站、8.87公里线路及37基铁塔已于2024年4月建成送电,为项目高效推进提供了坚实的电力支撑。

国网孝感供电公司大悟抽水蓄能项目负责人 丁健:全力保障“电力粮仓”的施工用电,电站就像是电网的“巨型充电宝”,能在用电低谷时储能在高峰时发电,极大增强电网调节能力,我们将持续跟踪服务,确保电站建设顺利推进。

随着2025年10月8日首台定子成功“安家”,大悟抽水蓄能电站建设全面提速。该项目不仅将助力大悟县形成风电、光伏、氢能、储能等协同发展的绿色产业集群,全力抢占新能源赛道制高点,未来更将与风电、光伏等协同发力,为打造中部地区“风光抽蓄”一体化能源示范基地提供核心支撑,让电网运行更灵活,清洁能源消纳更高效。按照当前进度,电站首台机组预计将于今年10月投产发电。

国网孝感供电公司大悟抽水蓄能项目技术员 蒋明静:开新局,干劲足。抽水蓄能电站是构建新型电力系统的关键一环,项目建成后,预计每年可减少新能源弃电量约3.95亿千瓦时,相当于节约标煤11.4万吨,减少二氧化碳排放约30万吨,对新一年优化区域能源结构,促进绿色发展意义重大。
长江云新闻记者 罗峰 陈凯歌 通讯员 余健兵 罗斌
