力争年底通气!咸宁“南三县”天然气长输管线工程全力冲刺
云上崇阳 2025-10-27 16:18:31
日前,咸宁“南三县”天然气长输管线工程项目进展迅速,施工团队争分夺秒地推进工程进度,力争年底通气。

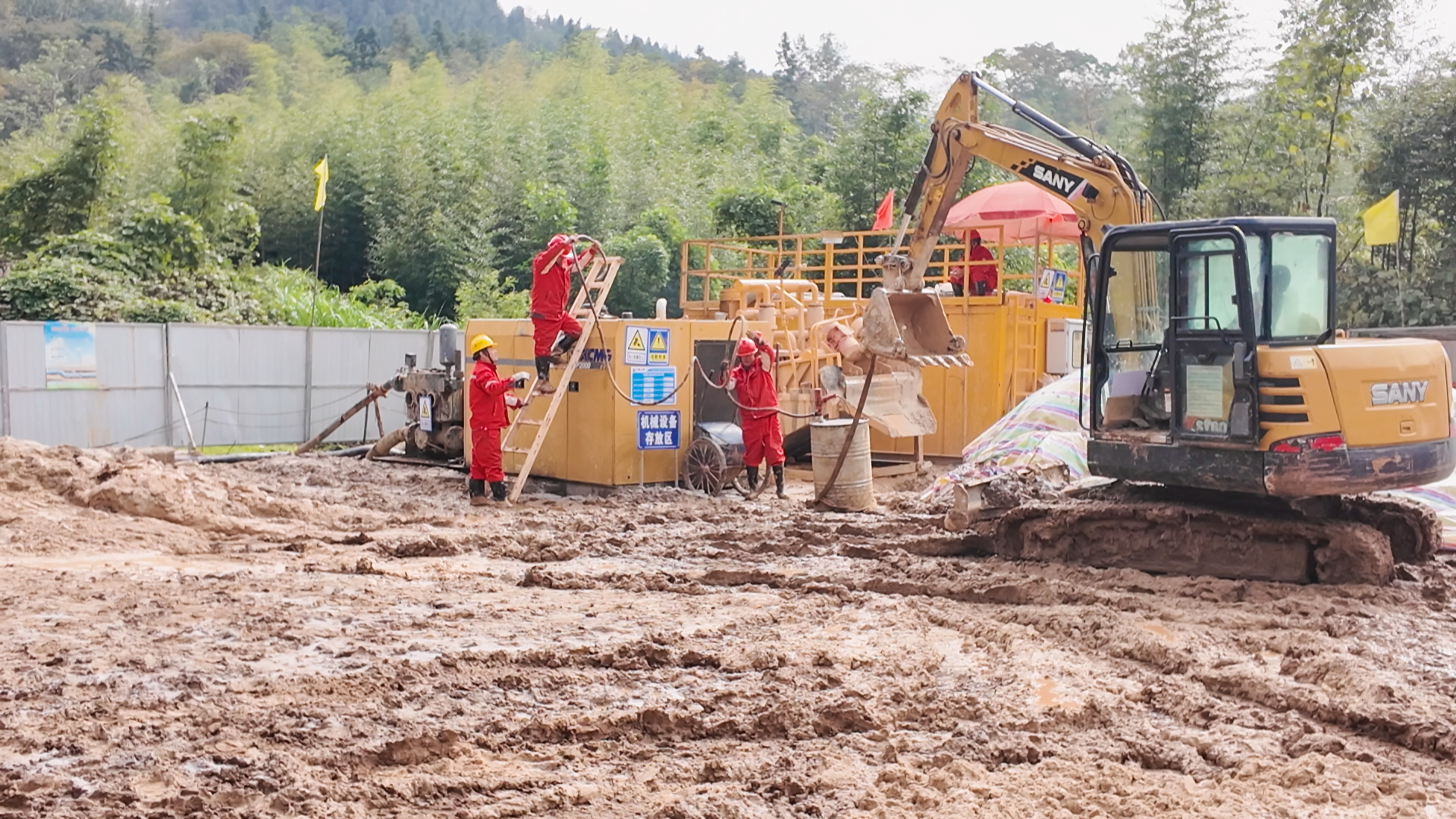

10月26日,在崇阳县桂花泉镇的吉家坡定向钻穿越工程现场,工作人员正在对山体进行定向钻穿越。由于山体地质条件复杂,对定向钻有极强的挑战。
“吉家坡定向钻穿越,水平长度是1392.8米,高差是196米,现在正在爬坡往上打,它的曲线长度是1412米。由于高差很大,在国内来说难度都是比较大的,打通至少还需1个月。”吉家坡定向钻穿越工程导向技术人员王龙文介绍说。

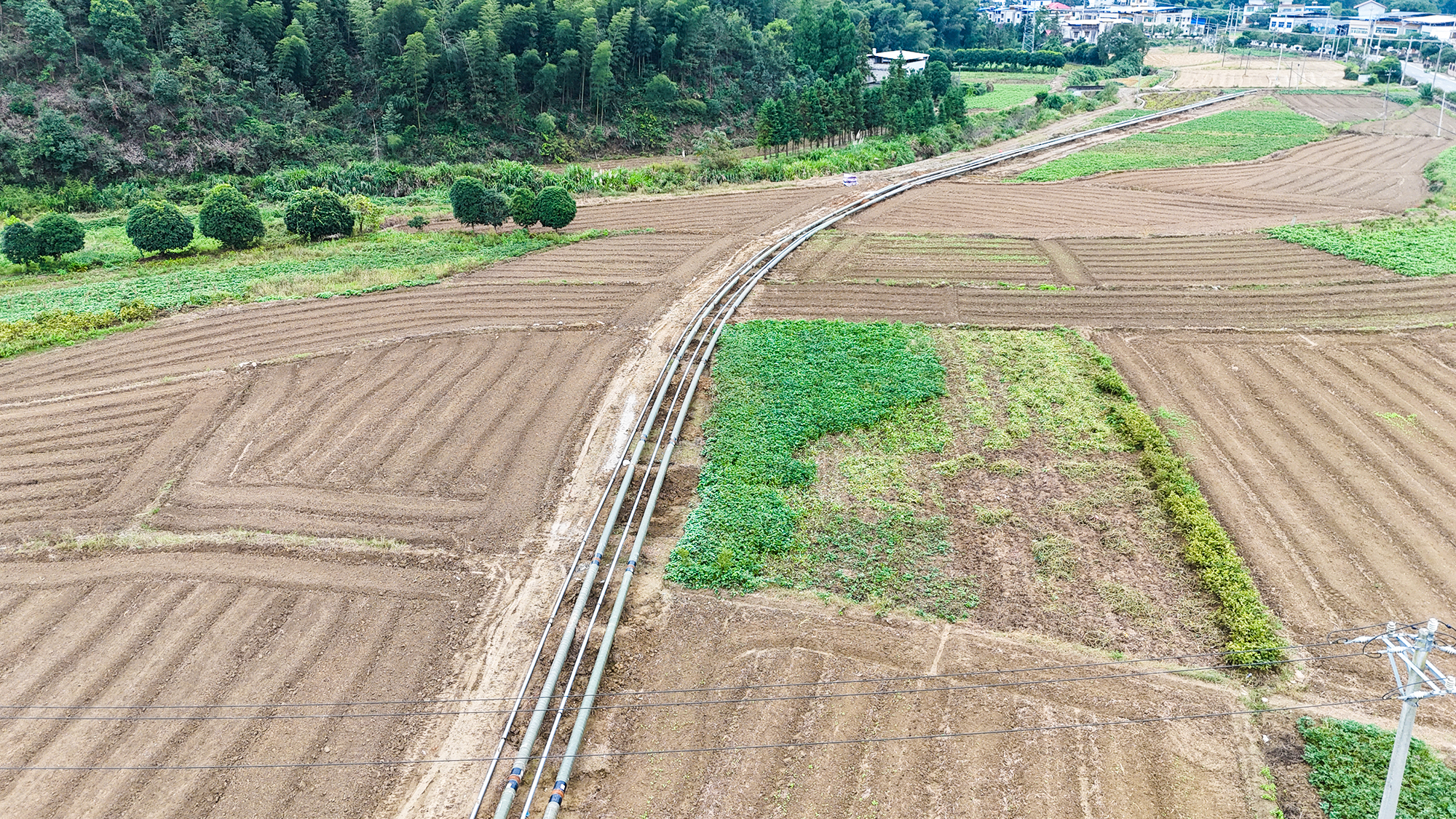

据悉,咸宁“南三县”天然气长输管线工程全长138.2公里,新建通城、崇阳、通山3座分输站,其中,30%的管道需要“翻山越岭”。为了尽量避免破坏山体,施工团队采用定向钻穿越技术,给山体做起了“微创手术”,吉家坡定向钻穿越也是决定该工程进展的关键工程。
据悉,“南三县”天然气长输管线工程是咸宁市重点能源基础设施项目,总投资达4.5亿元。管线全长138公里,途经崇阳、通山、通城三县,设计年输气能力2亿立方米,计划2025年底实现全线通气。项目建成后,将彻底解决“南三县”天然气供应不足的问题,惠及沿线130余万名居民及数百家工商业用户,助力区域能源结构优化升级。
“截至目前南三县天然气长输管线项目已完成焊接50公里左右,整个工程量已完成60%。后期计划再增加3个顶管机组,包括1个电压钻机组,加快吉家坡定向钻穿越工程建设进度,力争年底前通气。”吉化北建咸宁“南三县”天然气长输管线工程项目执行经理张国伟表示。
全媒体记者:甘源
一审:熊哲
二审:黄益民 熊晓辉
三审:全宗海
责任编辑 李雪婷
