直通恩施 | 争取开门红 建设加速度
新年伊始火力全开 51个重大项目集中开工
项目是经济工作的“主战场”。2021年以来,恩施州牢固树立“项目为王”意识,通过持之以恒地谋划、推进、实施一批重大项目,按照“能开则开、能早则早、能多则多、能快则快”的原则,按下有效投资的“快进键”,跑出项目建设的“加速度”,筑牢了经济增长的“压舱石”。

2022年1月下旬,恩施州重大项目集中开工仪式在恩施市高旗大道项目建设现场举行。与此同时,恩施州8县市共有51个项目集中开工建设,总投资达156亿元。

开工仪式主会场所在的湖北交投恩施康硒城项目,规划范围4500亩,建设用地1500亩,总投资100亿元,是湖北省、恩施州文化和旅游重点项目。项目由湖北交投鄂西生态新镇投资有限公司联合国内一流文旅服务商华侨城欢乐谷集团精心打造,一期项目预计两年内全面建成运营。项目建成后,将填补恩施大型主题乐园的空白。

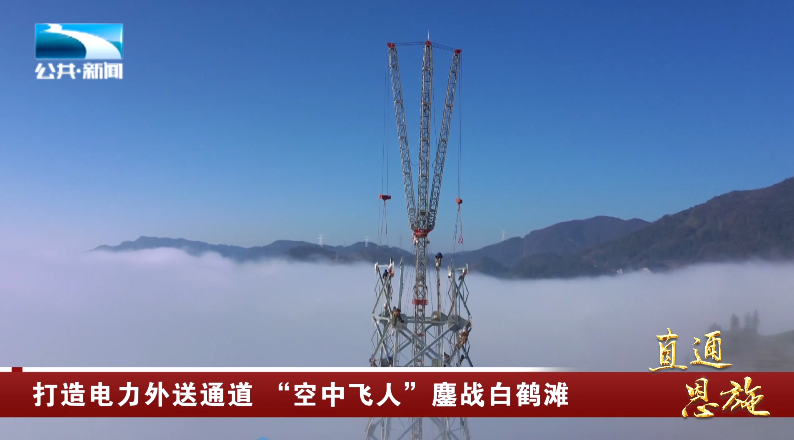

打造电力外送通道 “空中飞人”鏖战白鹤滩
白鹤滩水电站是目前世界在建规模最大、技术难度最高的水电工程,计划在今年7月全面投产发电。作为电力外送大通道,白鹤滩---江苏±800千伏特高压直流输电工程有248公里在湖北恩施境内。近期,恩施段全面进入高海拔区域架线,每天有700多名“空中飞人”在加紧施工。

高山清晨的气温接近零度。天刚蒙蒙亮,恩施特高压工程的建设者已经开始做好上塔施工前的准备,为了抵御高空作业的严寒,他们都带上特制的安全帽。

白江线±800千伏特高压工程恩施段施工人员 唐俊:“长时间在高空,风大的时候,脸上被风吹得受不了,我这个帽子外面是毛的,里面是不锈钢的,既能保障安全也能保暖。”
在宣恩县晓关乡张关村海拔1100米的大山上,5名“空中飞人”利索地攀爬到百米铁塔上。他们要在两座铁塔间600多米长的导线上安装14根、每根重达30多斤的间隔棒。这项工作要在摇晃的钢丝绳上持续5个小时。

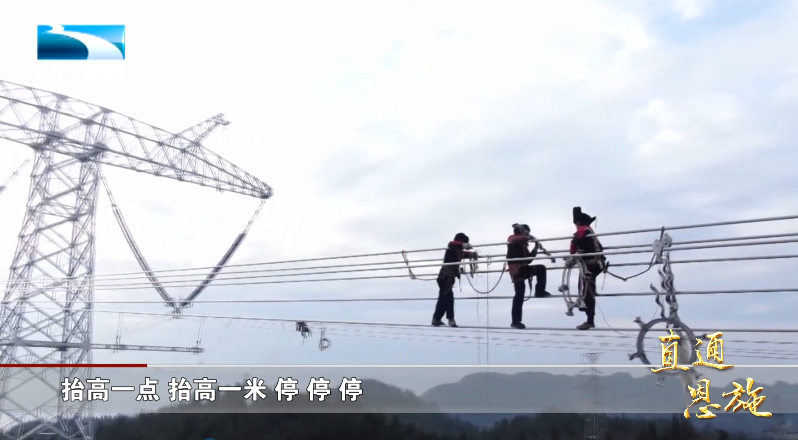

白江线±800千伏特高压工程恩施段施工人员 唐俊:“抬高一点,抬高一米,停停停,你要松开我才能解开,绞磨可以松了,挂三根间隔棒。”
湖北恩施段全面进入高海拔区域架线后,每天都有700多名“空中飞人”在加紧作业。所经区域平均海拔超过1000米,大部分材料需要架设索道来运输。山区雨季长,低温天气多,施工难度相当大。
在恩施市新塘乡,1200米高山上的积雪尚未融化,施工队员不惧天气影响,一早就开始迎着寒风悬空作业。

河南送变电建设有限公司机具设备分公司退伍军人示范班班长 杨俊杰:“光缆已停车,现在高度怎么样?”

河南送变电建设有限公司机具设备分公司退伍军人示范班施工人员 杨阳:“现在光缆高度可以,比标准弧垂还低10米左右。”

河南送变电建设有限公司机具设备分公司退伍军人示范班班长 杨俊杰:“好的好的,收到。”
白鹤滩——浙江±800千伏特高压直流输电线路工程恩施境内共计557基杆塔,线路路径长度250.17千米。目前,白江线建设顺利,白浙线也进入了基础施工阶段,部分铁塔基础已经到位。恩施州正全力做好安全保障、协调等工作,力保工程如期建成。

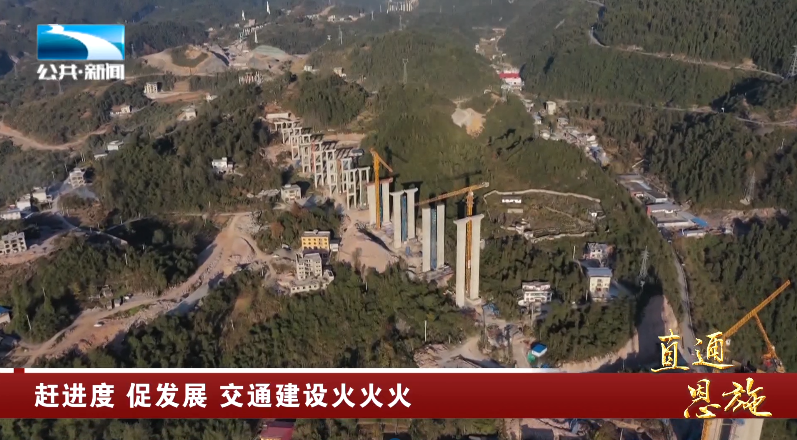

赶进度 促发展 交通建设火火火
作为山区,恩施州目前最大的瓶颈仍然是交通建设滞后。进入冬季以来,虽然气温一路走低,但全州重大交通项目建设现场,依然是热火朝天。
近日,省道利鱼线利川绕城段立交桥——上跨铁路宜万线T构转体桥成功实现精准对接。这个重达13000吨的转体桥与相邻标段的合龙,标志着省道利鱼线利川绕城段控制性节点工程取得重大进展。

恩施州利川市顺达交通发展有限公司副总经理 黄立春:“转体桥实际上它是涉及到铁路的一个上跨,它的技术、质量、混泥体的结构标准,都是比较高的技术难点。”
省道利鱼线利川绕城环线公路将于今年10月底投入使用,这也是恩施州、利川市城市路网“十三五”规划的重大项目。

恩施州利川市交通运输局党组书记 局长 李忠坪:“这个项目建成以后,将加快推进我们绕城的环线公路,对拉伸城市骨架改善城市交通路网状况,推动旅游业发展和城市品牌建设,促进社会经济发展和产业布局调整,形成区域协调可持续发展,具有十分重要的意义。”

宜都至来凤高速公路贯通五峰、鹤峰、来凤三个武陵山地区,全长93.5公里,其中鹤峰东段约38公里。宜来高速通车后,从鹤峰开车到宜昌只需一个半小时。八峰隧道是来凤高速鹤峰东段唯一一条超长隧道,其右幅隧洞已于2021年12月28日顺利贯通,目前左幅隧洞正在抓紧施工。

宜来高速鹤峰东段土建二标三工区总工 陶正国:“左幅(隧洞)已经施工进尺3000米,预计于2022年4月顺利贯通。”
宣恩至咸丰高速公路是张家界至南充高速公路的重要组成部分,项目全长约37.25公里,在咸丰县境内长15.5公里,预计2023年底完工。近日,宣咸高速咸丰段的建设现场也是一派热火朝天的繁忙景象。

宣咸高速3标3工区区长 陈凌云:“现在整个项目投入了大概有员工1300多人,各类大型机械设备100多台,现在正处于大干快上的一个时期。”
与此同时,恩施境内铁路建设也在加速推进。郑万高铁巴东段日前全线铺轨贯通,为今年开通运营奠定了良好基础。
民生项目“大接龙” 幸福指数又涨了
以项目带动投资,以投资支撑发展。一个地方的发展不仅看经济是否增长,民生保障方面也要逐步完善加强。近日,恩施州一批保障和改善民生的重点项目陆续开建,让当地老百姓的生活幸福指数进一步提升。
近日,恩施市公共卫生临床中心主体工程已完工,工人师傅正抢抓工期进行装饰装修工作。这个总投资1.6亿元的项目,分为住院综合楼、后勤生活楼、附属工程及装修工程四个标段建设,计划今年6月投入使用。

恩施州恩施市中心医院副院长 郑俊:“配备了放射、影像、检验,还有发热门诊、ICU、手术室等科室,平时可以接纳普通病人的就诊,在疫情发生的时候,可以同时接纳两百名住院患者,可以满足恩施市疫情防控需要。”
在省级重点项目——恩施市城市生活垃圾焚烧发电项目施工现场,最近也是一派忙碌景象。这个占地约150亩的项目,今年年底将实现建成投产,并有效推动当地城市生活垃圾的无害化处理和资源化利用进程,提升城市环境质量。

恩施市城市生活垃圾焚烧发电项目负责人 邓诗朋:“目前建筑工程完成70%以上,设备安装工程完成40%以上,总体形象进度完成50%以上,将生活垃圾进行高温焚烧处理之后,实现真正的无害化处理,每天可以处理生活垃圾1200吨,年发电量达到2亿度千瓦时,可以供城市居民20万人生活用电需求。”
2021年,恩施市共实施重点项目建设180个,完成固定资产投资突破100亿元。今年,恩施市又谋划了222个重点项目。在恩施州重大招商引资项目来凤西商农商城,一期已试营业,200余家新入驻商户天天忙个不停。

恩施州来凤西商农商城入驻商户 郝瑞:“最近生意非常好,你看老板们都是一车一车地订购。”

恩施州来凤西商农商城办公室主任 田磊:“目前我们蔬菜水果的日交易量有30吨,粮油干调日交易量有50吨,完全承载了来凤、龙山两地的,近百万人的日常生活所需。”
西商农商城一期试营业取得成功,二期建设也在有序推进。高峰时期,这里每天有300多名工人同时施工。西商农商城全面建成后,还将逐步实现规范化、信息化运营,真正引领来凤县农批行业迈入新时代。

恩施州来凤西商农商城办公室主任 田磊:“用心守护好来凤县老百姓的,‘菜篮子 果盘子 米袋子’,担负起‘服务三农 保障民生 保价稳贡’的,时代责任和使命。”
新年伊始,恩施州全面加快项目建设步伐,加快推动恩施机场迁建,以及沪渝蓉高铁、巴张高速沪渝蓉互融连接段、姚家平水利枢纽工程等一系列重大项目的前期工作。今年,恩施州申报的终审预算项目总共有333个,申报的国家专项债券项目153个,争取全年固定资产投资超过700亿。紧盯目标,恩施全州上下将以“拼、抢、实”的状态和作风,真抓实干,以优异的成绩迎接党的二十大胜利召开。
